Errichtung von Punktfundamenten

  • Info
  • >
  • 18 – Sichtschutz – Punktfundamente

Herstellung von Punktfundamenten

Für eine ausreichende Stabilität eines Sichtschutzzaunes im Erdboden ist die Errichtung von Punktfundamenten erforderlich. Im Umkreis von etwa 200 km von Grein können diese von FRÖSCHL hergestellt werden.

In diesem Video zeigen wir wie Sie, Ihr Gartengestalter oder Ihre Handwerker Punktfundamente für einen Sichtschutz errichten können.

21 – Herstellung von Punktfundamenten

Herstellen Bohrloch

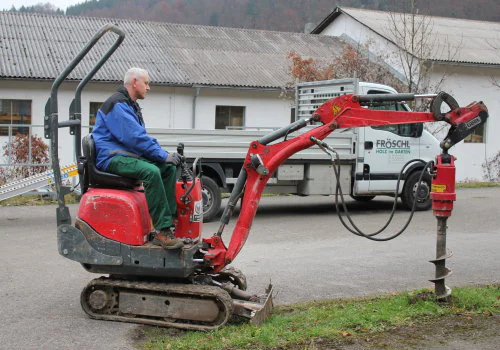

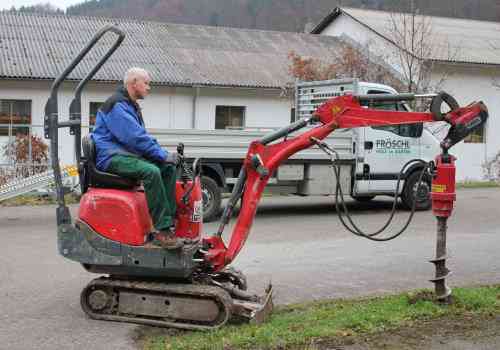

Minibagger für die Befestigung der Zäune im Einsatz
Dabei werden mit einem Bohraggregat oder einem Minibagger Löcher mit Durchmesser 20 cm in den Erdboden gebohrt. Die Tiefe richtet sich nach der Bodenbeschaffenheit, der Zaunhöhe und den Steherabständen. Die Mindesttiefe von 80 cm sollte aber erreicht werden. Dies ist auch die in unseren Breiten vorherrschende frostfreie Tiefe. Bei Ausführung dieser Tiefe wird verhindert dass gefrierendes Erdreich sich vergrößert und dabei das Fundament aushebt. Punktfundamente sollten immer gebohrt werden weil so ein zylindrischer Querschnitt gewährleistet ist. Per Hand gegrabene Fundamente können hingegen nur kraterförmig hergestellt werden – Beim Gefrieren des umgebenden Erdreiches kann es leicht zu einer Hebung eines Fundament kommen!

Nach Sträucherentfernung

Verdichten der Erde für die Montage des Sichtschutzzaunes

Sehr häufig werden vor der Fundamentierung noch alte Sträucher mit dem Bagger ausgerissen. Bitte lassen sie das Erdreich vom Bagger entsprechend verdichten. Diese Verdichtung kann auch mit einem Vibrationsstampfer von FRÖSCHL erfolgen.

Betonieren

Die gebohrten Löcher werden mit Fundament-Beton gefüllt. FRÖSCHL kommt in diesem Fall mit allen benötigten Werkzeugen und Materialien vor Ort und mischt die benötigte Betonmenge vor Ort. Ab etwa 20 Löchern kann auch die Verwendung von Lieferbeton sinnvoll sein. Für die Montage der Bodenbefestigungen gibt es 2 Möglichkeiten:

Montage Steherverankerung in nassen Beton

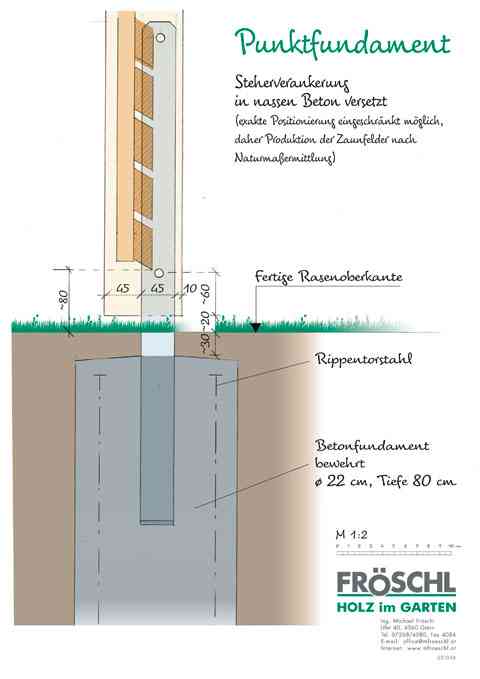

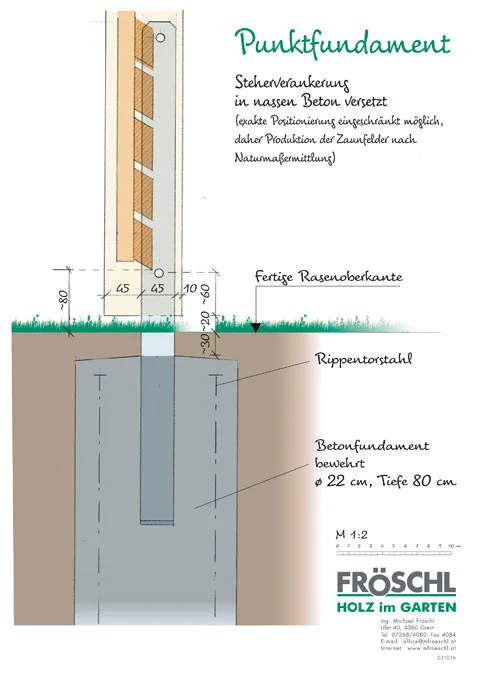

Systemskizze Steherverankerung in nassen Beton
Dabei werden Steherverankerungen in den nassen Beton versetzt. Dies ist nur möglich, wenn sehr genau gearbeitet wird, weil diese Beschläge nicht nur genau in der Schnur sondern auch höhen-korrekt und senkrecht montiert werden müssen. Anschließend werden die exakten mm-Maße genommen und auch eventuelle Schrägen vermessen – erst dann können die Zaunfelder gefertigt werden. Bei Fundamentierung durch erfahrene FRÖSCHL-Mitarbeiter kommt immer diese Variante zur Ausführung!

Montage U-Bügel auf getrockneten Beton

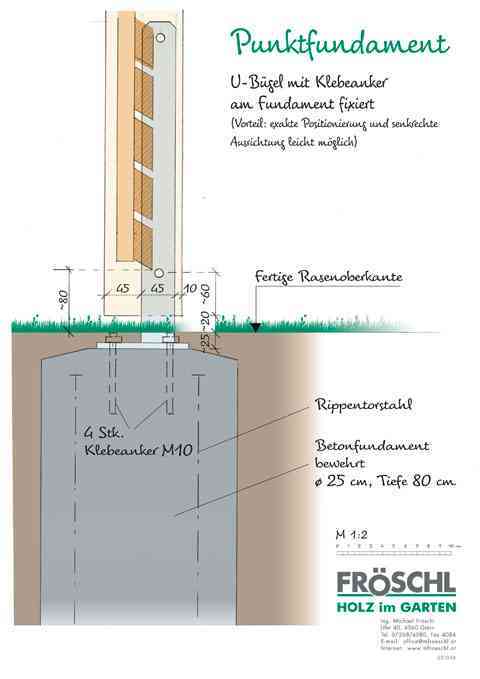

Systemskizze U-Bügel auf getrockneten Beton

Dabei werden Betonfundamente im gewünschten Steherabstand errichtet. Die Oberkante bleibt dabei etwa 2,5 cm unter der Rasenoberkante, sodass noch Gras über den Beton wachsen kann. Nach Aushärtung des Betons können U-Bügel mit Klebeankern kraftschlüssig montiert werden. Bei Dimensionierung durch FRÖSCHL hält auch diese Ausführung stärksten Stürmen stand. Die Montage ist in Summe etwas aufwändiger hat aber 2 Vorteile:

  • die Lieferzeit kann verkürzt werden, weil Zaunfelder nach Planmaß bestellt werden können.
  • die Montage kann entspannter und genauer durchgeführt werden.
25 – Montage U-Bügel 2-Loch auf Beton
Video U-Bügel montieren
